Het thema energieopslag is op dit moment veel in het nieuws. Dit heeft onder andere te maken met de hoge energieprijzen, de minder wordende vergoeding voor zonne-energie of het feit dat energiebedrijven niet kunnen voorzien in de benodigde energieaansluitingen.

Een andere veelgehoorde reden: peak shaving. Dit is het aftoppen van het energieverbruik om boetes te voorkomen. Als je incidenteel meer vermogen afneemt dan je contractueel bent overeen gekomen met het energiebedrijf kun je een boete krijgen of zelfs in het uiterste geval kan het energiebedrijf besluiten je af te sluiten. Het integreren van energieopslag in het elektrotechnisch ontwerp ondervangt deze problemen.

Toepassing van energieopslag bij IKC Woensdrecht

TES heeft van Winters Bouw & Ontwikkeling de opdracht gekregen voor het ontwerpen en realiseren van de elektrotechnische installaties voor het IKC (Integraal Kind Centrum) Fortuna te Woensdrecht. Tijdens het voorbereidingstraject bleek dat het lokale energiebedrijf de gevraagde energieaansluiting op de te verwachten pieken - met name in de winter - niet kon leveren.

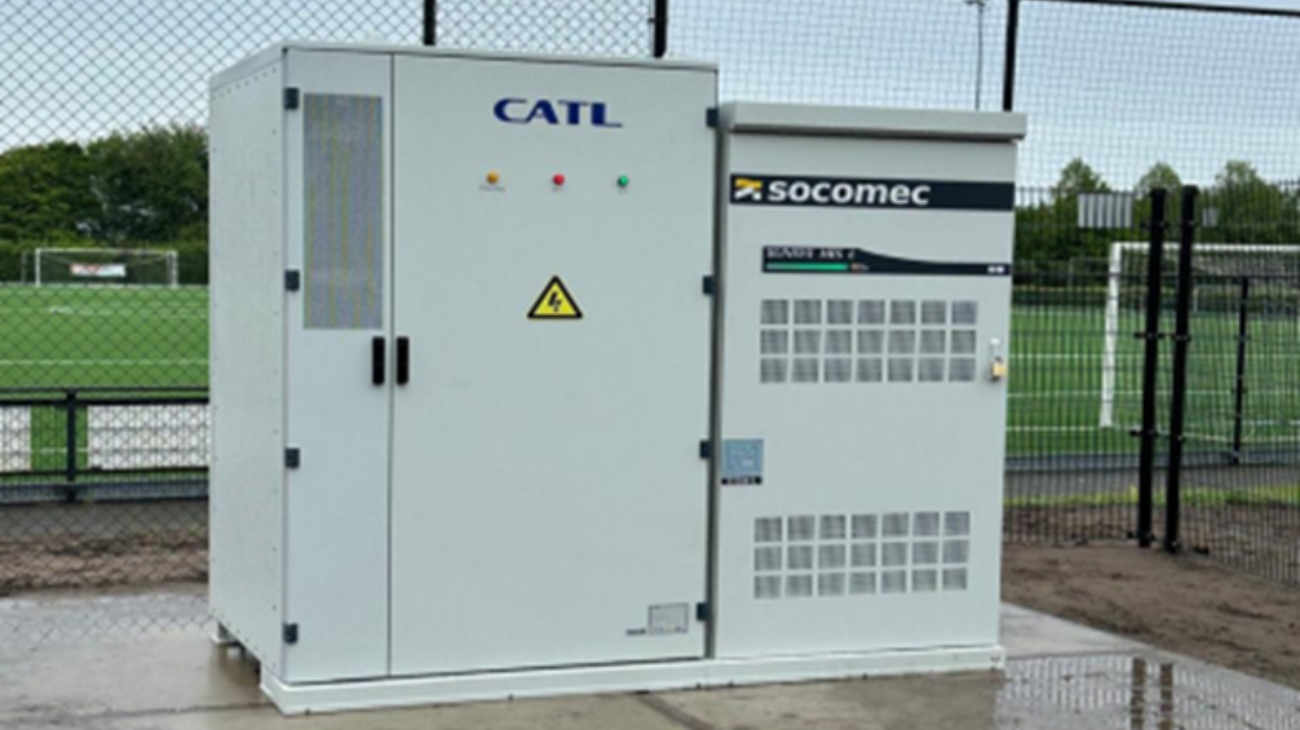

De oplossing is gezocht in een energieopslag van de fabrikant Socomec. Deze fabrikant heeft al tientallen jaren ervaring op het gebied van accu’s en hun systemen hebben een zeer hoog rendement. In het geval van IKC leveren de PV-panelen (124 kWp) energie aan de installatie voor verbruik van het gebouw en voor het laden van de energieopslag. De installatie is zo ingesteld dat het maximaal beschikbare contractvermogen van het energiebedrijf nooit overschreden wordt om dus om boetes te voorkomen. De PV panelen mogen daarnaast niet terug leveren aan het net (salderen), dit omdat er geen terugleverovereenkomst met het energiebedrijf is. Als de energieopslag vol is en de PV Panelen leveren meer dan het verbruik van het IKC worden de PV-panelen uitgeschakeld.

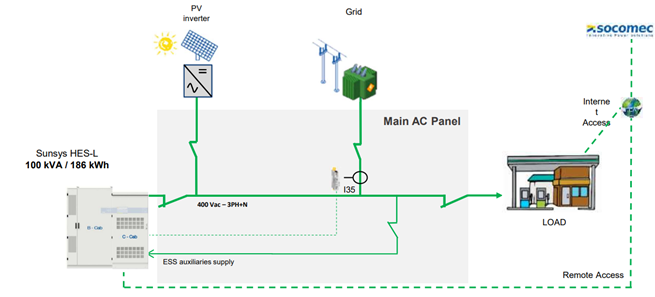

Het IKC heeft een contractaansluiting van 3 x 100A en in de winter worden pieken verwacht van 3 x 150A. De energieopslag heeft een capaciteit van maximaal 186 kW energieopslag en zorgt ervoor dat de pieken worden opgevangen. De installatie is in juni in bedrijf gesteld en wordt continu gemonitord. Daar waar nodig voeren we aanpassingen aan de instellingen van de installatie door.
